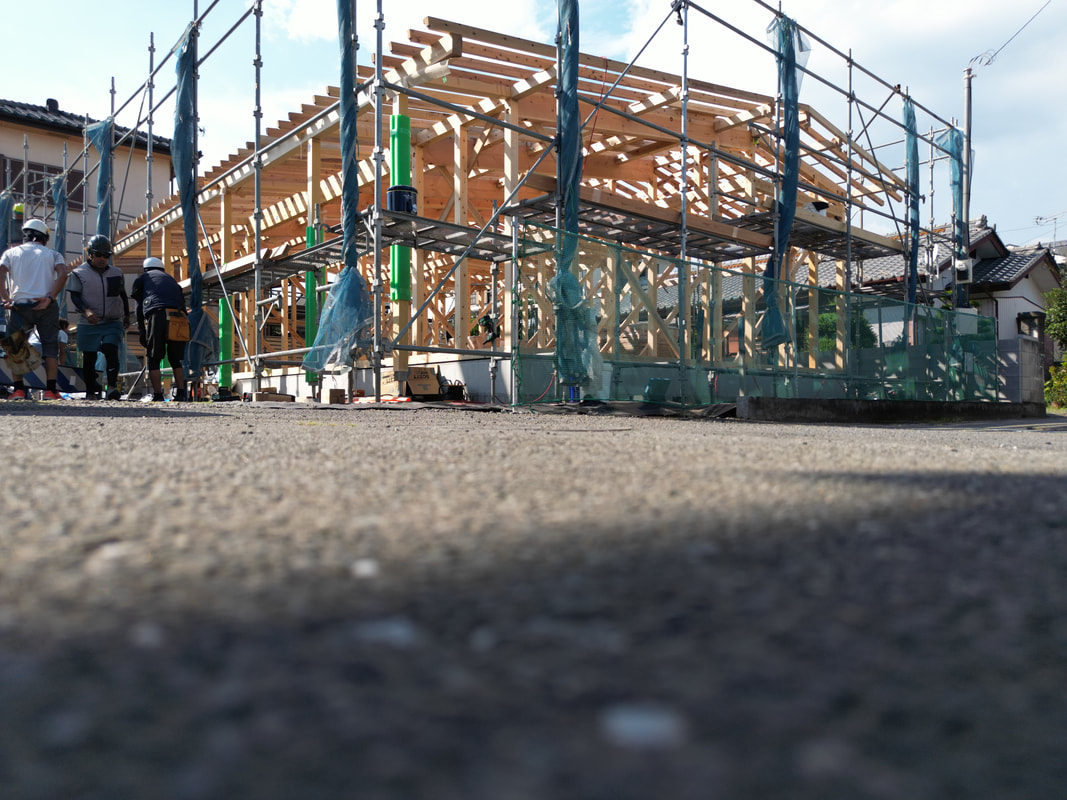

昨日は上棟でした。
昨日は上棟でした。

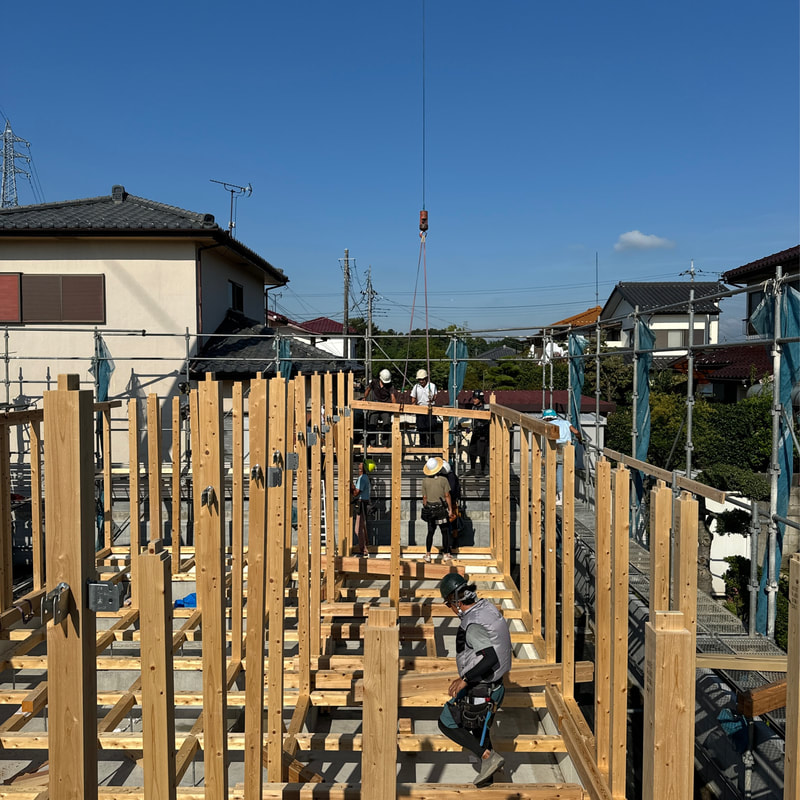

朝から蒸し暑いですが、天候に恵まれて工事スタート

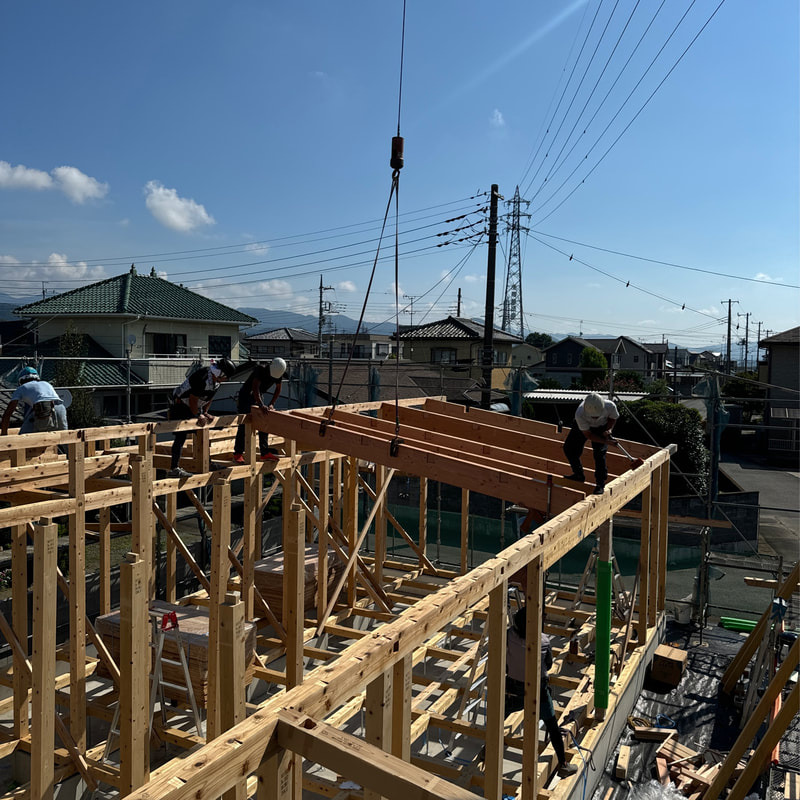

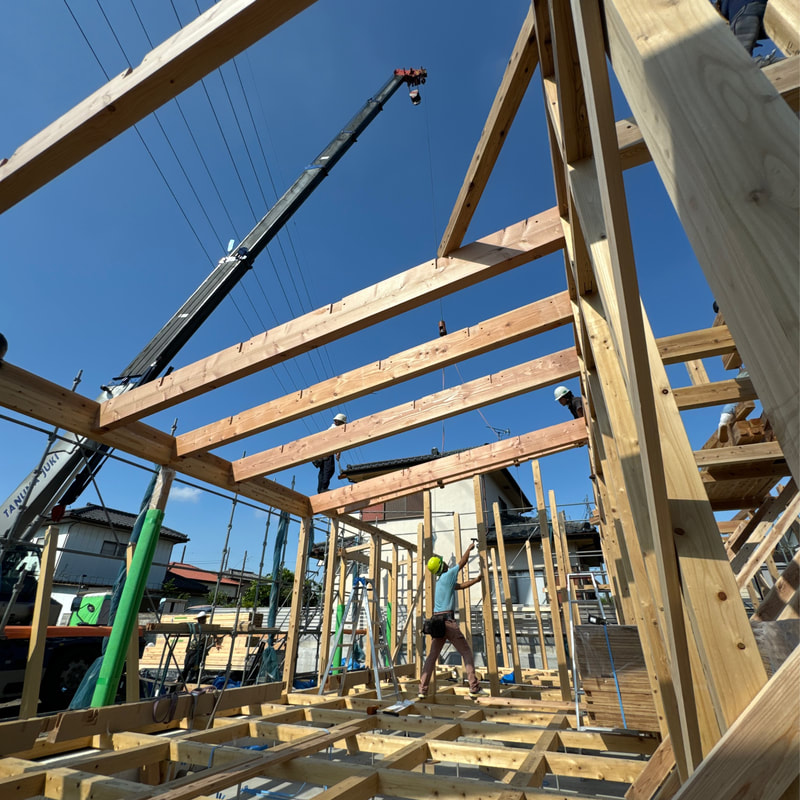

梁が3方差しとなる長い柱は接合金物を用いたハイブリッド架構としました。
梁が3方差しとなる長い柱は接合金物を用いたハイブリッド架構としました。

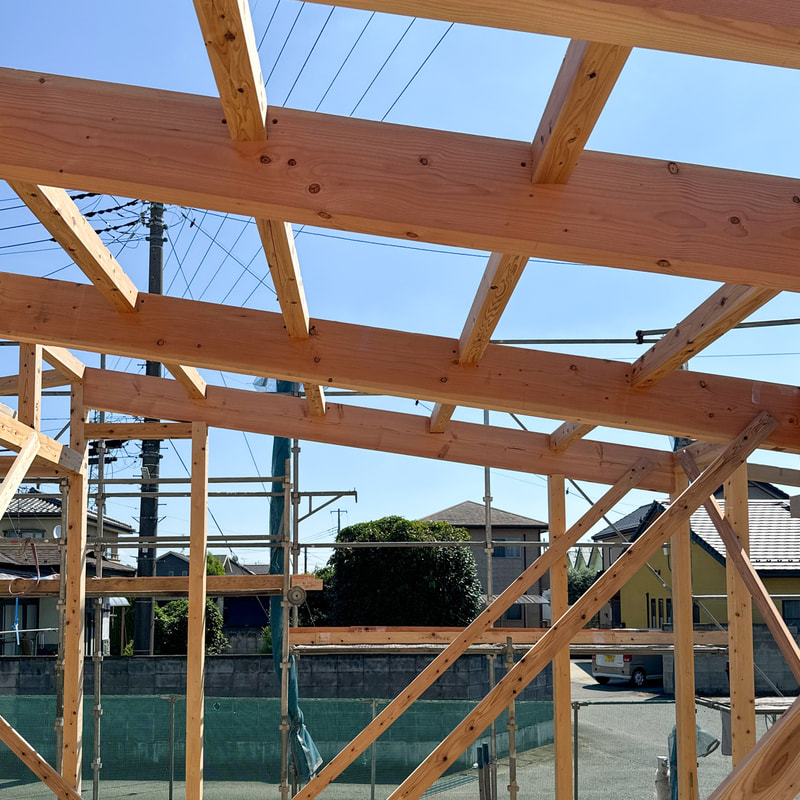

登り梁の連続した架構
力強いフレームが綺麗です。
貴重な抜けのある場所
うまく切り取とれるか楽しみです。
うまく切り取とれるか楽しみです。
梁が組めたところで空撮
許容応力度計算で何度もホームズ君で確認した架構がそのまま形になり、一人で満足してます。
許容応力度計算で何度もホームズ君で確認した架構がそのまま形になり、一人で満足してます。

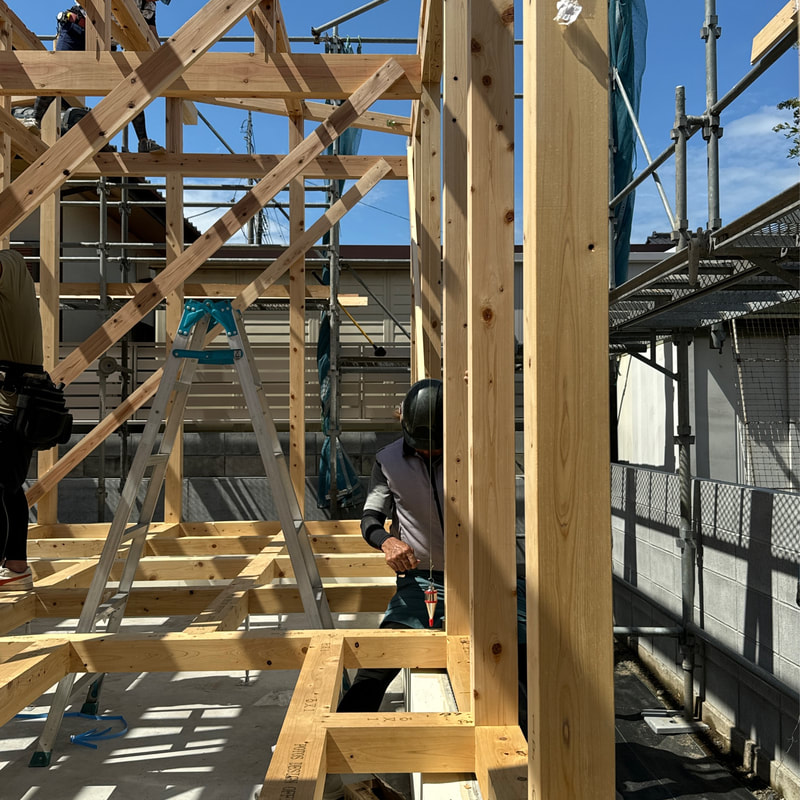

軸組みの垂直を確認
下げ振りの重さを倍にした事で作業効率が上がりました。
下げ振りの重さを倍にした事で作業効率が上がりました。

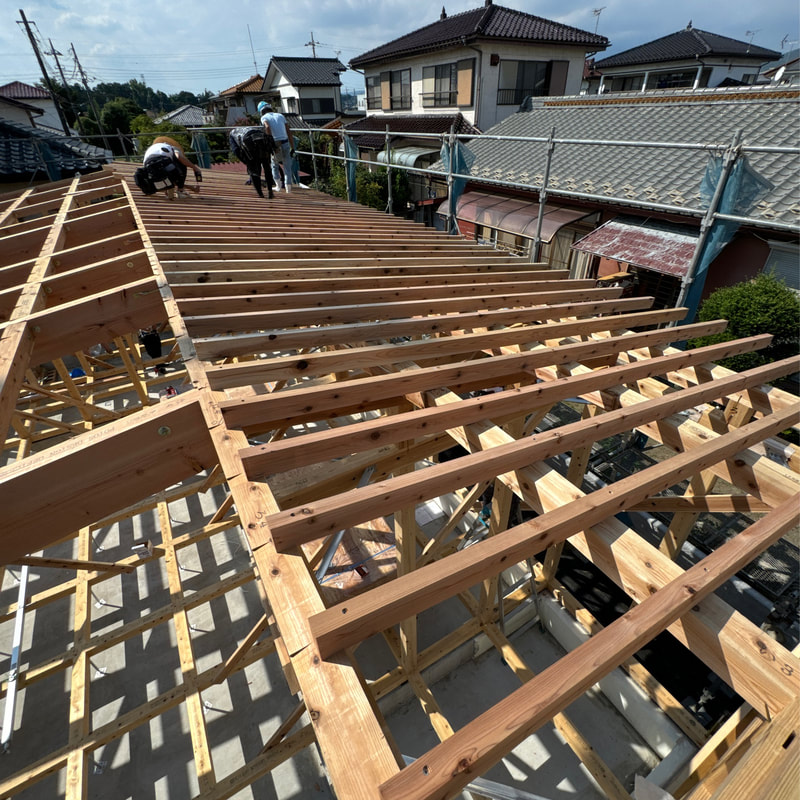

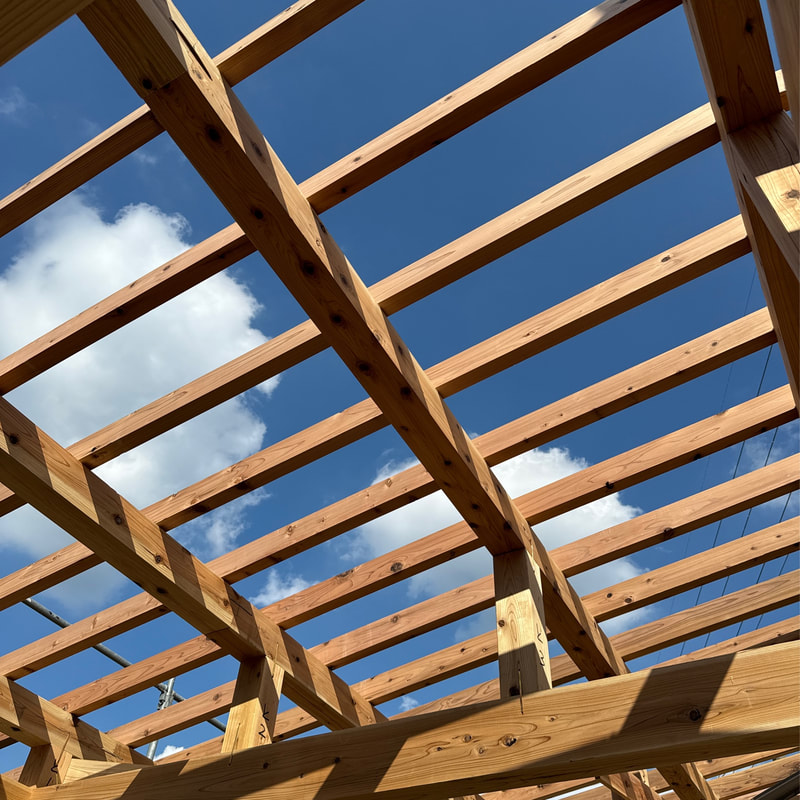

屋根垂木の設置
垂木高さ90㎜ 後に屋根の通気層となる空間です。
垂木高さ90㎜ 後に屋根の通気層となる空間です。
垂木の間から垣間見える青空がなんとも綺麗です。
垂木が取りつき軸組の完成
綺麗なフォルムです

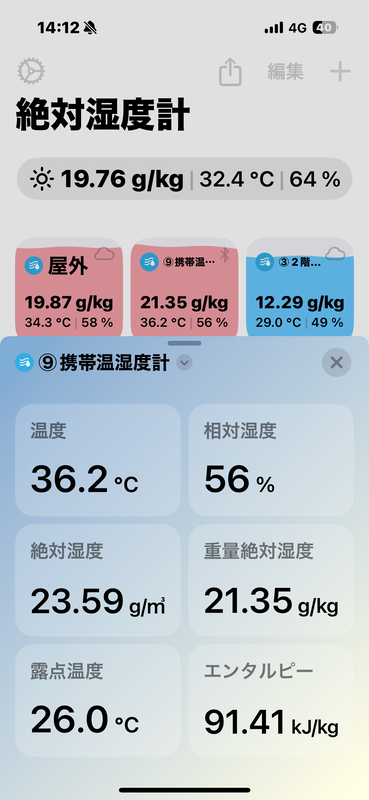

14時頃の温度
温度36.2℃、相対湿度56%、絶対湿度21.35g/kgDA、比エンタルピーは91.41kJ/kgと蒸し暑い…
温度計は最高38℃を記録してました。
温度36.2℃、相対湿度56%、絶対湿度21.35g/kgDA、比エンタルピーは91.41kJ/kgと蒸し暑い…
温度計は最高38℃を記録してました。

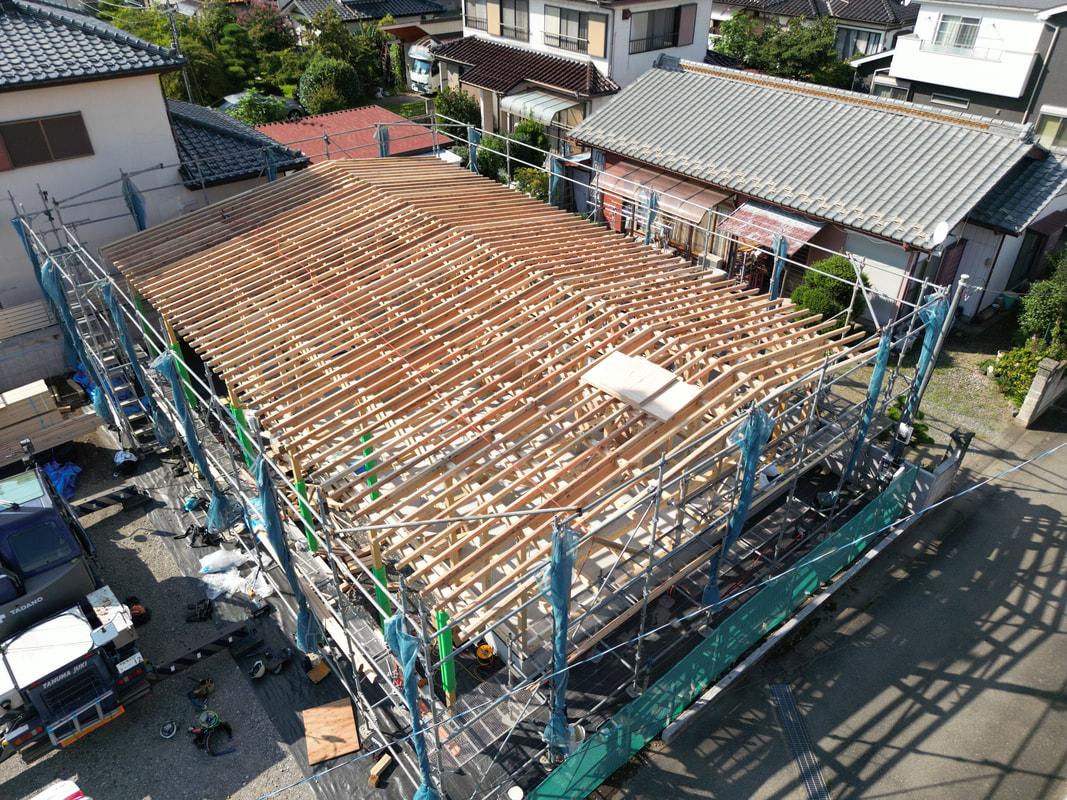

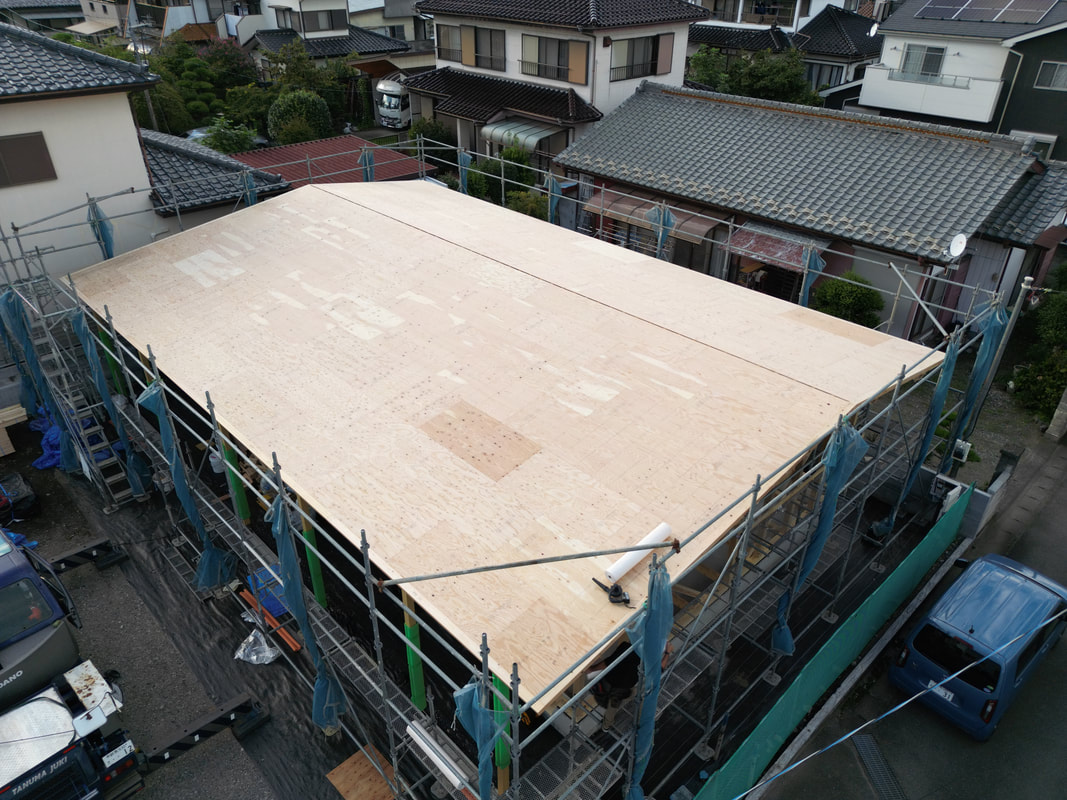

屋根合板張り

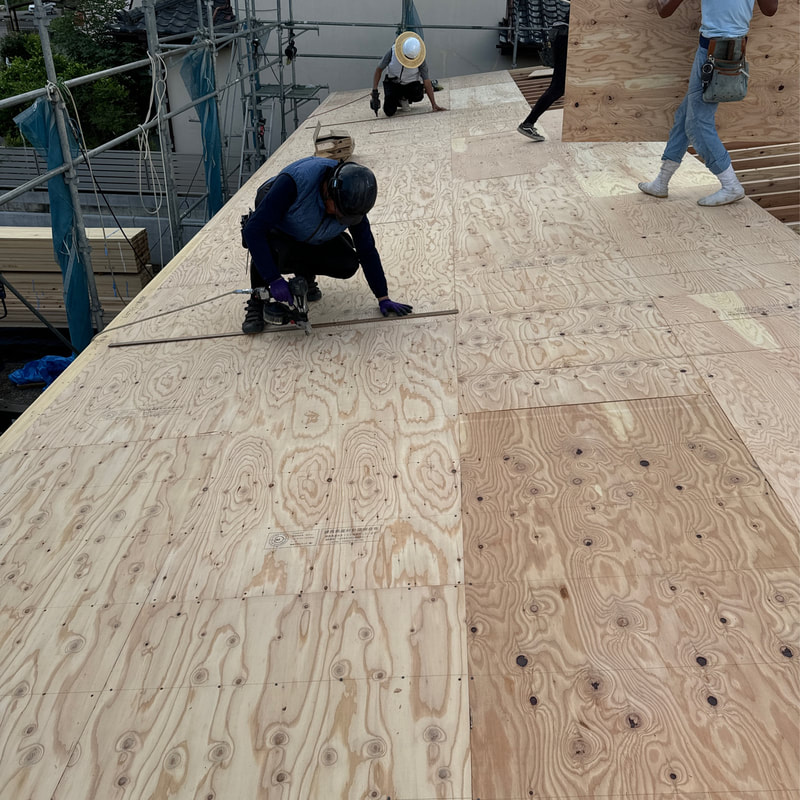

垂木間隔を303㎜として釘を細かく打ち込み水平剛性を高めます。
定規を用いての釘打ち間隔をしっかりと確認します。
垂木間隔を303㎜として釘を細かく打ち込み水平剛性を高めます。
定規を用いての釘打ち間隔をしっかりと確認します。

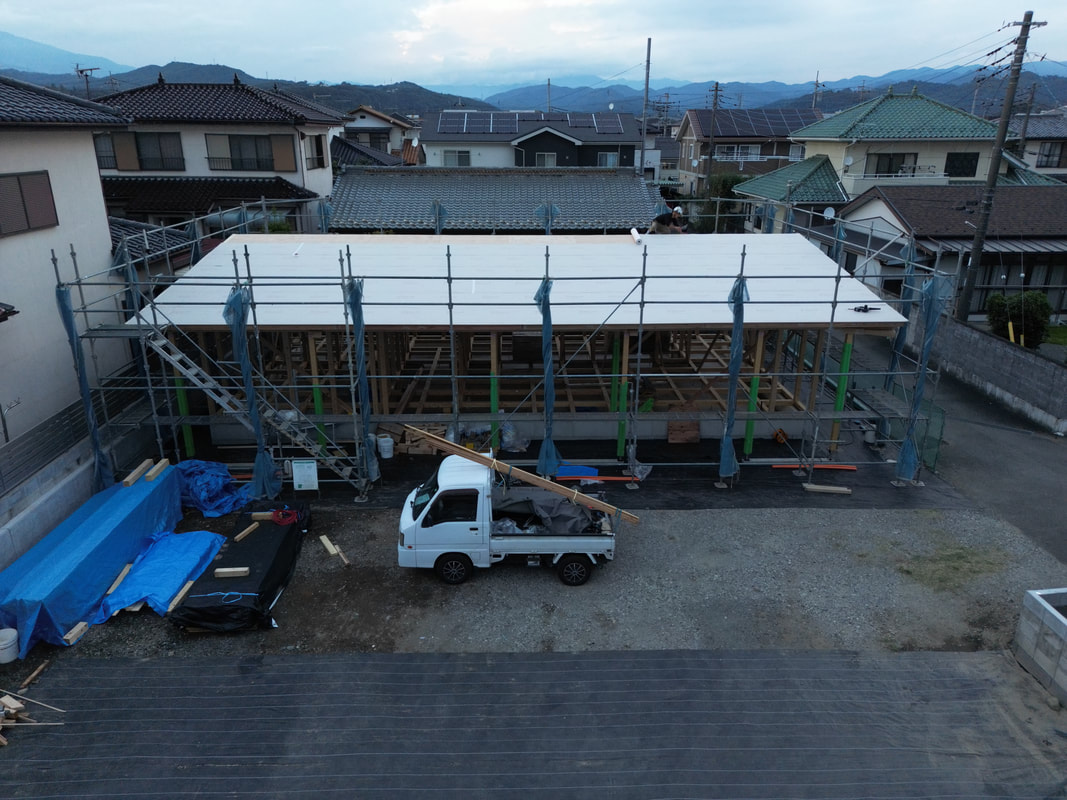

屋根野地合板の完成

無事に上棟となりました。
おめでとうございます!
大工さんチームも暑い中ありがとうございました。
おめでとうございます!
大工さんチームも暑い中ありがとうございました。
夕方に板金業者さんがルーフィング施工に来てくださいました。
ありがとうございました。
